今日竹山网消息 随着潘口水电站大坝下闸蓄水,发电机组与厂房正紧锣密鼓地进行安装与建设。截止9月28日,发电机组进水口所有门槽埋件已全部安装完成,门机进入调试阶段;1、2号快速门液压启闭也安装完成,检修门槽和拦污栅门槽的二期混凝土正在浇筑,检修门和拦污栅即将安装。压力钢管1号洞即将安装完成,2号洞能全部进洞。主厂房建设,1号机定子正在下线;转子副立筋配刨完成,安装调整后开始磁轭叠片;导水机构在预装;辅机阀门和管路在安装。据机电部工程师介绍,主机部分和辅机部分年底有望完成安装,为首台机组发电打下基础。(袁平凡 姜志斌)

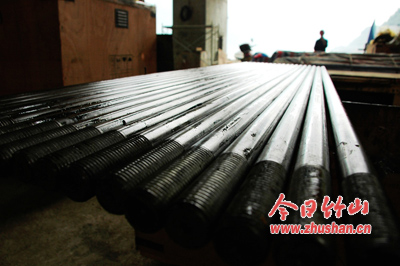

清洗后的螺栓等待“上任”。

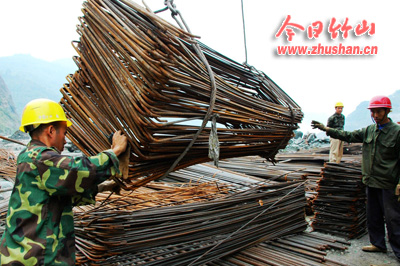

搬运钢筋。

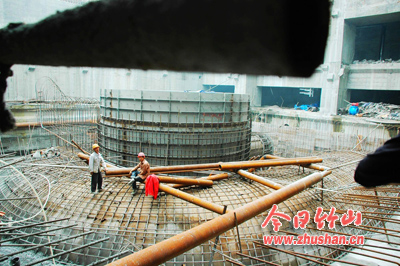

2号机组里衬备仓准备浇筑。

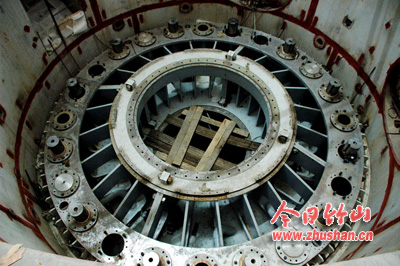

1号机组导水机构预装、定子下线正紧张进行。

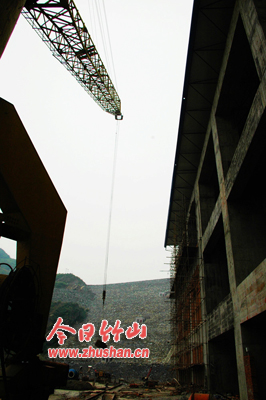

2号机组土建工程建设紧张进行。
