今日竹山网消息  2月1日,由中国水电十五局承建的竹山县潘口抽水蓄能电站调压井混凝土衬砌全面完工。

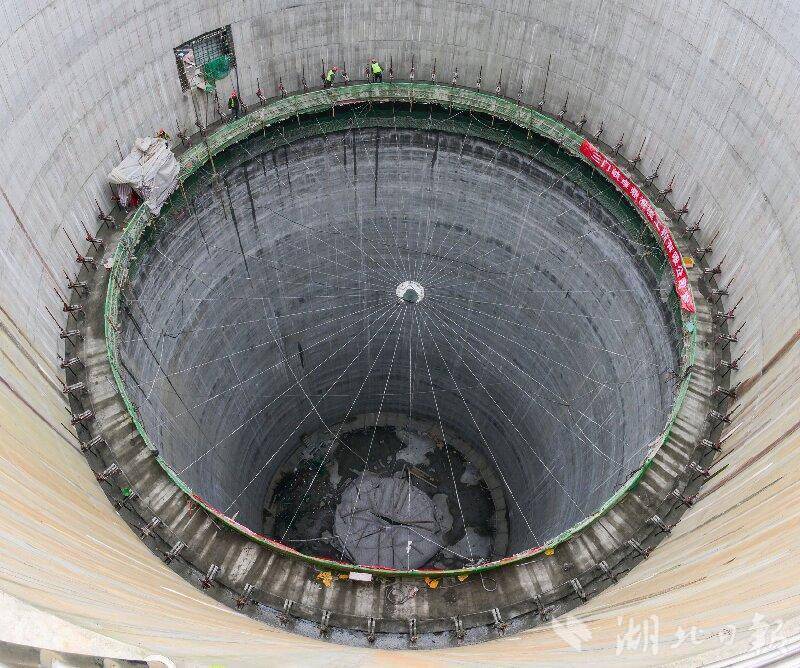

该调压井井深140米、最大开挖直径32米,经四次阶梯式变径收窄至6米后,通过反弧段与60米长平洞衔接引水隧洞,优先采用滑模全断面一次成型技术,实现井壁连续无缝隙、不间断施工,不仅将施工效率提升10%,更从根源上减少了接缝渗漏隐患,降低后期维护成本,同时有效规避了深井高危环境下的分层作业风险。自2025年12月3日首仓混凝土浇筑启动以来,项目团队挂图作战、昼夜攻坚,历时60天,开挖土石方6.37万立方米、混凝土衬砌9192立方米,钢筋制作867吨,圆满完成全部衬砌任务,较原计划提前7天。

潘口抽水蓄能电站总装机容量29.8万千瓦,建成投运后将显著增强湖北电网的调峰与储能能力,为优化湖北能源结构转型服务。(姜晓威  李海斌)
